每个阶段解决的问题不同,跳过的每一步都会在后期放大成返工
规范的洁净室工程设计,一般分为方案设计、初步设计(扩初)和施工图设计三个阶段;复杂项目还会向前后延伸,增加概念设计与施工期深化。之所以要分段推进,是因为每个阶段要回答的问题不同:先解决“做什么”,再解决“做到什么参数”,后解决“怎么建成”。顺序一旦颠倒,代价就是反复返工与预算失控。
一、概念设计:判断“能不能干、在哪干”新建厂房或工艺复杂的项目通常需要概念设计阶段。这一阶段解决可行性问题:产能模型与工艺路线是否成立,厂址或楼层如何比选,洁净区大致面积多少,投资量级在什么范围。输出物是概念方案说明与投资匡算,精度约 ±30%,供业主立项决策使用。工艺成熟、规模不大的改造项目,可以直接从方案设计切入。
二、方案设计:做什么、怎么做、大概花多少钱方案设计是业主必须深度参与的阶段。它要确定的内容包括:根据工艺流程划分洁净分区与等级;规划人流、物流、废物流三条动线以避免交叉污染;比选空调系统形式(集中式 AHU 还是 FFU 加干盘管);确定冷热源方案与防火分区;落实主要设备用房位置;明确压差梯度方向。
输出物为平面布置图、系统原理图、主要设备表和投资估算,精度约 ±15%—20%。
这一阶段对造价的影响较较大。系统形式一旦在此定错,后续无论怎么优化,能省的也只是个位数百分比。业主把关键决策完全交给设计方,是方案阶段常见、也昂贵的问题。
三、初步设计(扩初):把方向变成可订货的参数扩初阶段要把方案中的“方向”转化为可计算、可报审、可订货的技术参数,主要包括:
● 冷热负荷计算,风量、换气次数、新风量与排风量的平衡
● 压差梯度图定量化,明确各房间的压差数值
● 设备选型落地:空调机组、冷水机组、各级过滤器、FFU 数量
● 配套专业方案:配电、纯水、压缩空气、消防与自控系统
输出设计说明书、主要设备表与概算书,精度约 ±10%。这一阶段的成果是报审和长周期设备订货的依据——冷机、空调机组这类交货期长达三到六个月的设备,往往在扩初定稿时就需要下单。
四、施工图设计:照图能干,干完能验收施工图阶段出具可直接施工的全套图纸,包括建筑围护(墙板、顶板、门窗、圆弧角节点)、暖通(风管水管平面与系统图、风口与 FFU 布置)、电气与自控点位布线、节点大样(密封做法、传递窗与风淋室开孔、设备基础),以及综合管线图。洁净室管线密集,建议在此阶段做碰撞检查。同时编制工程量清单,作为招标与造价控制的依据。
五、施工期深化与变更管理图纸不可能%100覆盖现场。设备到货尺寸与图纸不符、现场实测管线,都需要深化设计与变更处理。关键在于变更闭环:任何变更都要评估其对洁净等级、压差与验证的影响,并同步更新竣工图。GMP 类项目尤其要注意——变更不做记录与评估,验证阶段会被直接质疑。

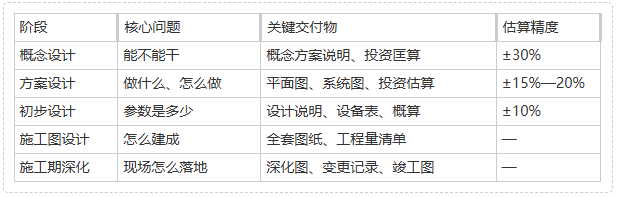

表:洁净室工程设计各阶段对照
两个常见的坑
一是方案阶段业主参与度不够,系统形式被设计单位默认选定,后期发现与工艺不匹配;
二是扩初尚未定稿就催施工图,导致设备参数反复修改、图纸版本混乱,谁都不敢照图施工。
结语:让不确定性在前段消化设计分阶段的价值,在于把不确定性前移消化。上海中湖洁净科技具备洁净工程设计与施工一体化能力,在各阶段均设置明确的输入输出清单与业主确认节点,让方案在推进过程中持续收敛而非发散。把每一阶段该解决的问题解决在该阶段,项目才会又好又省。
