水性环氧地坪施工工艺方案
一、施工前准备
1.基面处理
混凝土含水率≤8%,强度≥C25
采用打磨机消除浮浆,2m靠尺检查平整度(偏差≤3mm)

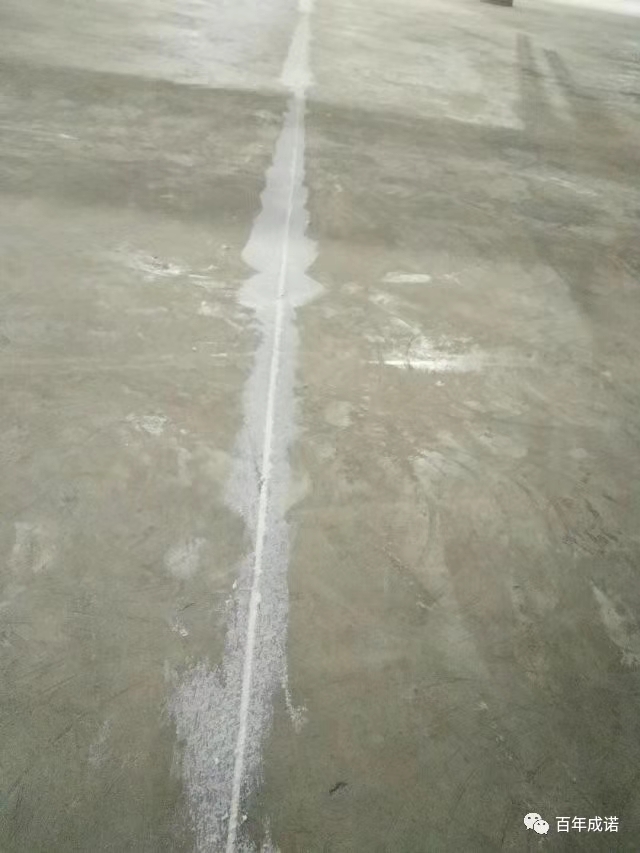

裂缝处用环氧砂浆填补,伸缩缝预留专门的处理
2.环境要求
施工温度5-35℃,空气湿度≤75%
提前24小时封闭现场,禁止交叉作业
二、标准施工流程
1.底涂施工
按1:4配比(材料:水)稀释,滚涂0.15-0.2kg/㎡
表干后检查封闭效果(无发白为合格)
2.中涂批刮
石英砂添加量≤30%,批刮厚度1-2mm
采用十字交叉法施工,消除刮痕
3.面涂施工
分两次辊涂,间隔6-8小时
然后成膜厚度≥0.5mm
三、关键注意事项
1.材料管理
主剂与固化剂需静止熟化5分钟
混合后材料需在40分钟内用完
2.工艺控制
每道工序前必须测试基面含水率
面涂施工后需养护72小时(温度20℃时)
3.常见问题预防
气泡:采用消泡滚筒二次排气
色差:同一批次材料分区施工
剥离:严格控制层间施工间隔
四、验收标准
表面平整无滚筒印(灯光检测)
附着力测试≥1.5MPa(划格法)
耐磨性≤0.03g(500g/100转)更多的产品详情,欢迎咨询四川百年成诺新材料科技有限公司。
一、环保安全,低 VOC以水作为稀释剂,不含苯、甲苯、二甲苯等强刺激性溶剂,气味清淡,施工时不会产生浓烈刺鼻味道;符合环保检测标准,适合密闭车间、食品厂、医药车间、幼儿园、写字楼等对空气质量要求高的场所,施工后可快速投入使用。
二、潮湿地面适配性强相比传统油性环氧,对基层含水率容忍度更高,不易因为地面轻微返潮出现起鼓、脱层、发白问题,地下室、一楼潮湿厂房更容易施工落地,降低旧地面翻新失败风险。
三、防火阻燃,安全性更高水性体系闪点更高,不属于易燃危险品,运输、储存、现场施工更加安全,没有易燃易爆隐患,适合人员密集、管控严格的厂区。
四、附着力***,不易起皮渗透力强,可以渗入水泥毛细孔隙,和基面咬合牢固,普通水泥地面、旧环氧翻新地面都能获得不错的粘结力;配套封闭底漆使用,大幅降低后期起皮脱落概率。
五、透气性能好漆膜具备微透气结构,地下水汽可以缓慢透出,不容易大面积鼓包,解决油性环氧密闭不透气带来的返修痛点,尤其适合南方多雨潮湿地区。
六、施工简单,清洗方便工具直接清水清洗,不需要**稀释剂;可滚涂、刮涂,常温固化,通风环境下干燥速度稳定,对施工人员技术门槛更低。
七、基础物理性能达标防尘、耐磨、抗压、防油污,日常叉车、手推车通行完全够用;色彩丰富美观,防尘易清洁,满足普通厂房、仓库、办公室的地坪使用需求。八、综合成本优势环保审批更容易通过,无需复杂的防爆施工条件;后期维护简单,修补方便,整体项目环保合规成本更低。
