江西九江老鹳塘污水处理厂提标扩容工程,原处理规模 6 万 m³/d、长期超负荷运行,需提标至一级 A 并扩容至 8 万 m³/d;厂区被住宅楼合围、无扩展空间,因此业主提出"不新征用地、不停产施工"的要求。项目采用深圳清泉"无堵塞曝气生物滤池+ 上向流反硝化滤池"的组合深度处理工艺完成原位提标扩容,出水稳定优于一级A,并比业主原定方案节省建造成本近 4900 万元、年运行成本 797.16 万元。
项目概述:九江老鹳塘污水处理厂位于江西省九江市,是九江市较早建设的集中式污水处理厂,原一期设计规模6万 m³/d,出水执行一级B标准;实际平均日处理量远超设计规模,长期溢流,改造前工艺为"细格栅及沉砂池+氧化沟+二沉池+紫外线消毒"。
提标目标:出水提升至《城镇污水处理厂污染物排放标准》(GB18918-2002)一级A标准;不新征用地、不停产施工。
采用工艺:优化氧化沟+无堵塞曝气生物滤池+上向流反硝化滤池

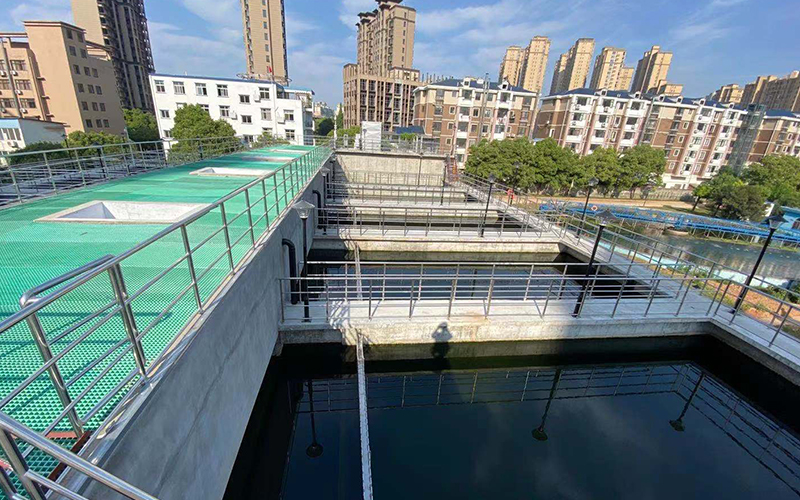

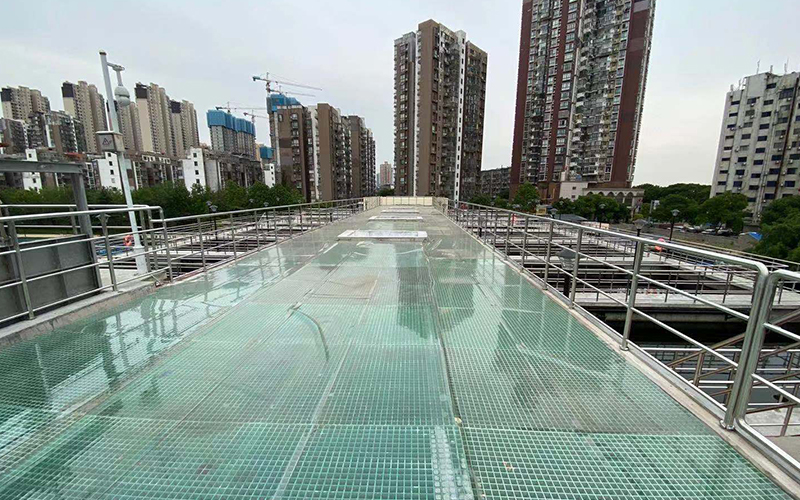

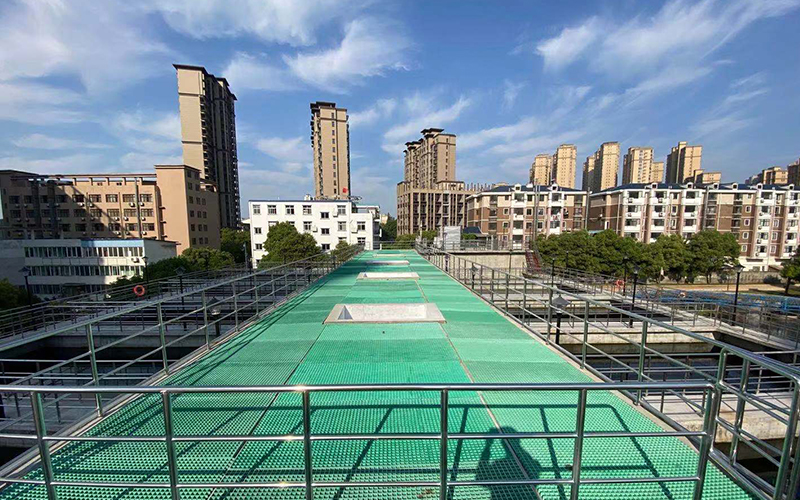

该厂自 2006 年投运以来,实际平均日处理量远超 6 万 m³/d 设计规模,长期溢流,瞬时处理量高达 7.6 万 m³/d,已远超负荷运行。叠加国家排放标准升级与当地人口增加,提标扩容势在必行。但厂区被住宅楼合围、紧挨居民楼,周边无多余空地,无法像常规污水厂那样增建多个深度处理设施——不新征用地、不停产施工,成为本次改造的两条硬约束。
由于厂区被住宅楼合围、紧挨居民楼,周边已无多余空地,无法像常规污水厂那样增建多个深度处理设施。若采用传统现浇钢混结构施工,还需向多个部门报批报建、工期也受制约,难以满足不停产、不征地的改造要求。
深圳清泉获知项目需求时,业主已基本定下采用 MBR 工艺的解决方案。深圳清泉经考察评估后提出了另一套方案:原位改造氧化沟,并新增无堵塞曝气生物滤池和上向流反硝化滤池完成提标扩容;其中上向流反硝化滤池采用模块化装备建造,占地面积小、无需重新申请用地,也不影响周边居民。
两套方案均可实现不停产改造,但深圳清泉方案较原 MBR 方案节省建造成本近 4900 万元,每年减少运行成本 797.16 万元。业主组织评审:先邀请省内多位水处理评委审查,结论与清泉评估一致;原方案供应商提出异议后,业主又邀请国内八大市政设计院评委进行第二轮评审,结论如出一辙——评委一致认为深圳清泉方案在多方面更具优势,业主当场确定采用深圳清泉方案。
本项目采用"优化氧化沟+无堵塞曝气生物滤池+上向流反硝化滤池"的工艺组合完成提标扩容。
无堵塞曝气生物滤池:深圳清泉自主研发的无堵塞曝气生物滤池(BAF),彻底解决了常规曝气生物滤池易堵塞、曝气系统易损、滤料流失、布水布气不均、冲洗效果差等痛点。
上向流反硝化滤池:深圳清泉反硝化滤池能有效去除总氮(TN)、总磷(TP)及悬浮固体(SS),无滤池堵塞风险,脱氮效率高,反冲洗周期长。

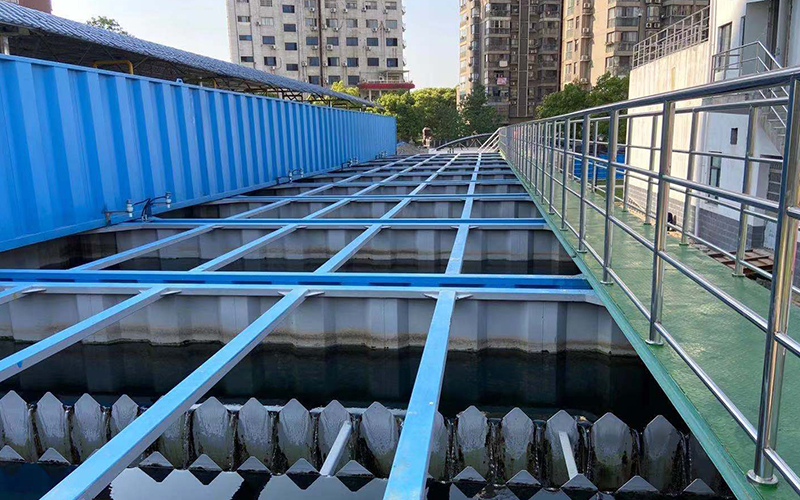

建造方式:BAF采用土建建造模式,上向流反硝化滤池采用模块化装备建造模式。BAF模块和MDF模块均采用气水反冲洗,过滤周期长达72小时。整套系统高度集成,能自适应运行,可实现无人值守,定时巡查。
| 项目 | 参数 |
|---|---|
| 处理规模 | 8万 m³/d(雨季另加6万 m³/d 一级强化) |
| 设计滤速 | BAF 5.3 m/h(含回流9.0 m/h) |
| 硝化液回流比 | 70% |
| 过滤周期 | BAF、反硝化滤池长达72h(气水反冲洗) |
| 设备使用寿命 | ≥50年 |
| 吨水直接运行成本 | 0.415元/m³ |
| 指标 | 进水水质 | 出水水质 | 排放标准 |
|---|---|---|---|
| CODCr(mg/L) | ≤200 | ≤50 | 一级A |
| BOD5(mg/L) | ≤100 | ≤10 | 一级A |
| SS(mg/L) | ≤150 | ≤10 | 一级A |
| NH₃-N(mg/L) | ≤20 | ≤5(8) | 一级A |
| TN(mg/L) | ≤25 | ≤15 | 一级A |
| TP(mg/L) | ≤3 | ≤0.5 | 一级A |

项目顺利实施后,主要成效如下:
| 对比项 | 原方案(MBR工艺) | 深圳清泉方案(氧化沟+BAF+上向流反硝化滤池) | 深圳清泉方案优势 |
|---|---|---|---|
| 建设费用估算(万元) | 17712.71 | 12822.76 | 节省4889.95 |
| 直接运行成本(万元/年) | 2014.8 | 1217.64 | 节省797.16 |
| 施工周期 | 10个月 | 8个月 | 节省2个月 |
| 占地 | 6176㎡ | 3688㎡ | 减少约40% |
| 改造后工作容量 | 2773 kW | 1341 kW | 减少约51.6% |
| 出水水质 | 一级A | 优于一级A | 更优 |
| 不停产施工 | 不停产,但不能保证改造期间水质 | 不停产且保证改造期间水质达标 | 水质更有保证 |
项目全程没有征地,利用厂区现有空地、氧化沟原位改造完成扩容,未新增用地。
改造期间全厂持续运行、未中断出水,出水水质保持达标。
比MBR方案节省建造成本4889.95万元,年运行成本节省797.16万元。
总占地3688㎡,比MBR方案(6176㎡)减少约40%。
出水稳定优于一级A标准。
吨水直接运行成本只需0.415元。
初期雨水处理时,每日处理量可达 14 万 m³(8 万 m³/d 日常规模 + 雨季 6 万 m³/d 一级强化)
九江老鹳塘污水厂的实践说明:存量污水厂即便在"不新征用地、不停产施工"的硬约束下,通过合适的工艺与模块化装备组合,同样可以实现"零停产零减产零征地,省地省时省钱"。本项目为长江流域水质改善和城镇污水厂原位提标扩容,提供了一条可复制、可推广的技术路径。
值得一提的是,由深圳清泉主编的《上向流反硝化滤池设计标准》(T/CUWA 50053-2023)已由中国计划出版社正式出版发行,进一步印证了该工艺的成熟与优越。
若您有污水处理厂原位升级改造(提标扩容)或新建需求,请联系深圳清泉,我们将竭诚服务。
