同一接入点下已有光伏电站,EPC投标前核实电网剩余消纳空间

来源: 发布时间:2026-07-23

一、为什么要提前核实消纳空间?

在EPC投标前核实接入点剩余容量,是筛选项目可行性的关键风控环节。每个变压器或线路的接入容量都有上限,若接入点已无余量,项目即便建成也无法并网,将导致投标和前期投入全部归零。当前分布式光伏快速发展,全国已有超过150个地区显示无新增接入空间,提前核实不是防范风险,更是决定是否值得投标的依据。

二、完整核实路径(共四步)

步:文件查询——可靠的信息来源

渠道:地方发改委官方网站
       登录项目所在地的市、县发改委官网,在公告公示栏目中搜索"可开放容量""接入承载力""分布式光伏"等关键词,查找发布的电网可开放容量公告。-

各地发改委会同属地电网公司,按季度甚至按月动态更新辖区各台区、线路的剩余容量信息。例如,东营市发改委每月公示电网可开放容量,并附查询链接及审核依据。


第二渠道:电网公司官网及能源平台

  • 登录省电力公司官网查找"信息公开"或"光伏可接入容量"板块,查阅相应季度的容量信息表;

  • 对于南方电网区域,可登录"南网在线"官网或关注省能源局平台(如云南省"分布式光伏承载力及可开放容量平台"),按市、县、乡镇四级查询可开放容量和红黄绿预警状态。

  • 部分地区还上线了专门的查询平台,建议优先通过当地发改委指引的官方链接登录,避免误入非官方或过时页面。

查询结果通常按电压等级(如110千伏、35千伏、10千伏)、变压器、配电线路等维度公布,需注意核对与自身项目拟接入点相对应的层级数据。若查询发现目标接入点(如变压器)容量已满,可评估项目附近是否有其他可用接入点,并咨询电网企业是否有增容扩改建计划。

第二步:线上平台查询——便捷高效的补充

国家电网区域:
下载"网上国网"APP → 注册登录 → 首页点击"更多" → 搜索并点击"信息公开" → 下滑至"电网可开放容量及受限情况" → 输入地址即可查询。

南方电网区域:
下载"南网在线"APP或登录官网,进入"分布式光伏承载力"相关功能模块查询。

云南等特定省份还上线了地图平台,用红、黄、绿三种颜色直观标示各区域的承载力状态:绿色可开放容量充足、推荐接入;黄色接入困难;红色在电网承载力有效改善前暂停新增接入。此类可视化工具可帮助快速预判区域整体消纳水平。

局限性提示: 上述线上查询结果通常为季度数据,分布式光伏发展迅猛,容量变化迅速,线上数据可能与实际情况存在一定时差,不应作为终决策的依据。


第三步:直接联系供电部门——获得准确的答复

线上查询无法替代与供电部门的直接沟通,建议同步采取以下动作:

  • 专项数据微应用查询:部分地区供电公司内部已上线"台区可开放容量查询"数据微应用,通过对接营销、采集、PMS等系统,可综合计算台区当月上下网可开放容量。

  • 供电营业厅当面咨询:携带项目介绍材料及授权文件,前往项目所在地供电营业厅,由客户经理现场查询并确认接入条件。

  • 官方电话咨询:直接联系当地供电公司相关部门(发改公示公告中通常附有咨询电话),通常需要提供项目拟接入的变电站、线路或台区信息,获取是否具备接入条件的明确答复。

  • 95598服务热线:拨打电话后转人工服务,请求协助查询指定区域的分布式光伏并网可接入情况,电网客服人员会提供初步信息或引导至具体经办部门。

第四步:核实现场接入条件——验证渠道信息是否过时

上述查询结果可能无法反映以下三类特殊情况,建议在投标前安排实地考察或与电网经办人员深入沟通,核实以下问题:

  • 其他已批复待建项目占用容量: 查询结果中的"剩余容量"是否已计入供电部门已批复但在建的项目?此类项目可能尚未并网运行,容量暂时未被完整减去,导致在线查询显示有余量,但实际可分配容量已不足。

  • 农网改造等特殊因素影响: 接入点所在台区是否处于农网改造等计划性施工中?此类临时因素可能造成阶段性容量限制,需确认施工完成后能否恢复接入条件,以及恢复时间能否匹配项目建设周期。

  • 现有电站扩容计划影响: 接入点下现有电站是否有已获批的扩容计划?此类计划将占用电网企业公布的剩余容量,需确认扩容计划与自身项目的先后顺序及容量分配方式。

  • 咨询电网企业并网经办部门: 建议在投标前与供电公司的营销部(业扩报装)或发展策划部(电网规划)取得联系,就本项目拟接入方案进行初步对接,获取关于接入条件、增容费用、审批周期等事项的确认意见,并记录经办人员的姓名、部门和反馈时间,作为投标决策的佐证材料。


三、解读消纳预警状态(红黄绿分区)

目前多地已建立分布式光伏可开放容量预警机制,通过红、黄、绿三种颜色明确区域的接入条件:

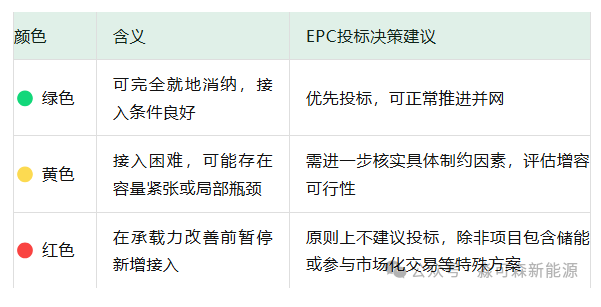

from clipboard

四、投标前的关键文件查阅清单

在正式投标前,建议尽可能获取并审阅以下官方文件,以判断项目是否具备合规可行的接入条件:

  • 地方发改委发布的《电网可开放容量公告》全文;

  • 电网公司发布的各电压等级(10kV/35kV/110kV等)可接入容量明细表;

  • 关于项目所在区域的《分布式光伏接入电网承载力及提升措施评估报告》。

其中,电力接入方案及审查意见通常由电网企业出具,意见中会明确具体接入点和可接入容量,上述内容建议在投标前通过供电公司窗口咨询或前期沟通中获取参考样本。


五、不同项目场景的核实侧重点


在EPC投标前,建议按以下顺序完成核实工作:

  1. 先查公开数据: 登录当地发改委官网,获取的可开放容量公告;

  2. 再上电网线上平台: 利用"网上国网""南网在线"或地方专项平台进行补充查询;

  3. 确认咨询窗口: 拨打供电公司咨询电话或前往营业厅,确认拟接入点的准确状态,记录经办部门及人员信息;

  4. 综合研判风险后投标: 如果接入点已无容量,原则上不建议投标;容量紧张或为黄域时,需结合项目实际情况评估是否附带储能配置或单独取得接入批复;红域原则上不建议投标。

核实电网剩余消纳空间的过程,本质上是为EPC投标建立可靠的前提。当线上数据和窗口答复出现不一致时,应以供电部门窗口答复为准;当窗口答复与经办部门沟通不一致时,应以电网公司发展策划部(接入系统审查部门)的正式审查意见为准。 无论采取何种核实方式,建议保留电话记录、截图、邮件等佐证材料,以便在后续工作中追溯或复核。
